发改局联合市府督查股开展督查市政重点项目建设情况
发布日期:2019-11-14 16:35
来源:本网
打印
【字体:

  11月13日下午,由市府办公室副主任建华、发改局张子汉副局长带队组成联合督查组,到我市督导检查市重点项目建设情况。督查组先后前往百合镇固废综合处理中心一期工程、江门市西部餐厨立即收运处理项目、三江桥扩建和维修加固改造工程、冲澄桥扩建工程现场,实地查看了项目建设情况。

  开平市固废综合处理中心一期一阶段PPP项目位于开平市百合镇羊迳水库南侧,本项目总投资5.27亿元,建设规模为生活垃圾焚烧发电厂,并配套建设渗滤液处理中心、飞灰填埋场、办公管理区、停车场区配套工程。项目进展情况:主体土建及设备安装工程已全部完成,垃圾于10月28日正常进场。


  江门市西部餐厨立即收运处理项目位于开平市固废综合处理中心内生活垃圾焚烧厂一期工程旁,项目近期总投资估算为18338.68万元,主要建设内容包括餐厨垃圾处理车间、废弃油脂处理车间、污泥干化车间及配套设施等。项目进展情况:已完成项目建设工作方案的编制,已完成招标代理服务采购,正在编制招标文件。

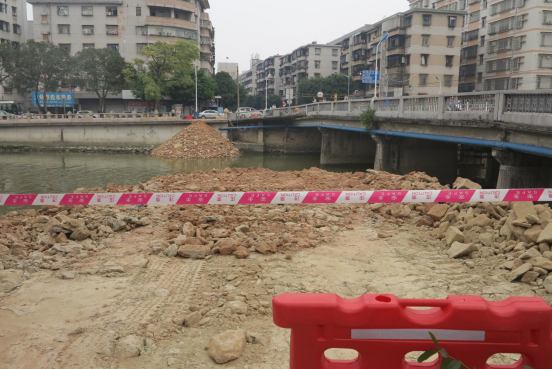

  三江桥扩建和维修加固改造工程已完成可行性研究报告和初步设计编制工作,国土用地意见审批,立项审批,建设工程规划许可证,施工图设计,图纸审查,招标文件、招标控制价已财审完成,9月23日已开标,施工单位已准备机械和建设人员进场施工。

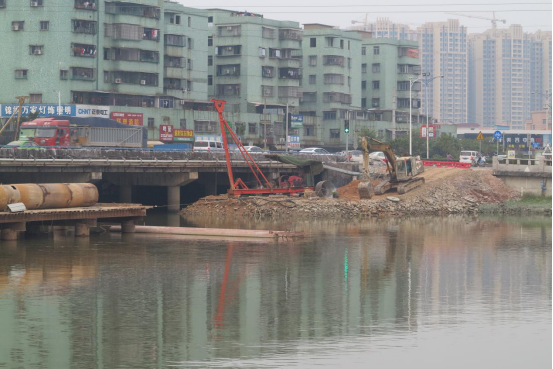

  开平市冲澄桥扩建工程已完成项目测量、水下地形测量、可研报告编制、规划选址意见、立项、项目勘察、防洪评价报告、建设工程规划许可证等工作,设计单位完成施工图设计,已完成勘察、施工招标代理采购、施工图审图机构采购工作,6月27日完成施工招标工作,目前已完成北侧施工便桥搭建和24支桩基施工,正在进行北侧其余桩基施工和南侧施工便桥搭建。
